Дават 350 милиона евро за нов тунел до ПАВЕЦ „Чаира“
- Редактор: Петър Симеонов
- Коментари: 0

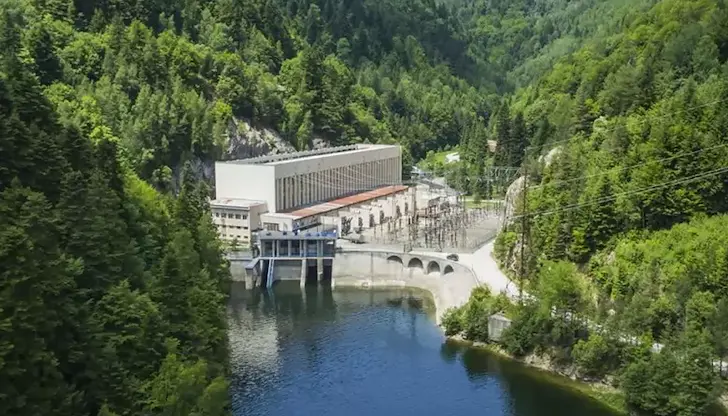

Проектът ще увеличи значително капацитета на най-голямата ни водна централа
Националната електрическа компания (НЕК) обяви мащабна обществена поръчка на стойност 350,06 милиона евро без ДДС за изграждането на язовир „Яденица“. Проектът предвижда стратегическо разширяване на капацитета на помпено-акумулиращата водноелектрическа централа (ПАВЕЦ) „Чаира“, която е най-голямото съоръжение от този тип в страната.
От дневен към седмичен режим
Строителните дейности включват изграждането на самия язовир „Яденица“, както и прокопаването на свързващ тунел с дължина от 6,75 километра към съществуващата система на централата. Реализацията на съоръжението ще доведе до скок на полезния воден обем от настоящите около 4,2 милиона на 13,4 милиона кубични метра.
Този допълнителен ресурс е ключов, тъй като ще позволи на ПАВЕЦ „Чаира“ да премине от дневен към седмичен режим на работа. Според техническите разчети, при работа на пълна мощност времето за непрекъснато производство на електроенергия трябва да нарасне от около 8,5 часа на почти 20 часа.
Баланс на енергийната система
Ролята на централата е еквивалентна на огромна водна батерия. В периодите, когато има излишък от произведена електроенергия в мрежата, тя се използва за изпомпване на вода към горния водоем. При пиково потребление водата се спуска през турбините и генерира необходимия ток.
Значението на проекта се увеличава на фона на бързия ръст на соларните и вятърните мощности. Разширената ПАВЕЦ ще може да съхранява излишната енергия от възобновяеми източници и да компенсира недостига в системата, когато тяхното производство спадне.
Условия и срокове
Проектът „Яденица“ се движи успоредно с течащата рехабилитация на мощностите в „Чаира“. До момента НЕК е възстановила работата на третия хидроагрегат, като в експлоатация са общо два агрегата с мощност 420 мегавата.
Компаниите, желаещи да изпълнят разширението, трябва да подадат офертите си до 4 ноември 2026 година, като срокът за изпълнение на строителството е 60 месеца. Обявените малко над 350 милиона евро представляват прогнозна стойност на поръчката, а не окончателната цена за реализация.
