Монтират предпазна мрежа на Дунав мост
- Редактор: Петър Симеонов
- Коментари: 0

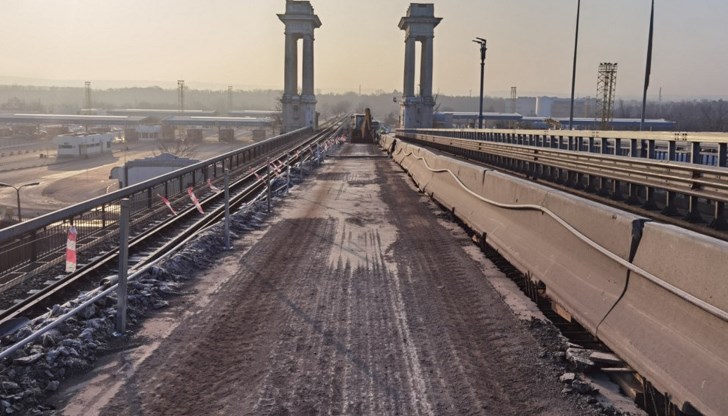

327 нови панела са положени на Дунав мост
Строително-монтажните дейности по Дунав мост при Русе продължават според предвидения график. Екипите работят усилено по монтирането на предпазна мрежа между пътната и железопътната част на съоръжението, съобщиха от Агенция "Пътна инфраструктура".
За периода от 5 до 11 февруари 2025 година строителите са постигнали значителен напредък. Демонтирани са 32 съществуващи панела и са монтирани 26 нови в над 400-метровия участък в платното за Румъния. С това подменената отсечка достига 171 метра от общо 413 метра в ремонтирания участък.
Производство на нови панели
От началото на ремонта до момента са произведени общо 327 нови стоманобетонни пътни панела, като само през последната седмица са изработени 13. Завършен е монтажът на болтови дюбели, армировката и кофражът за закрепване на новите панели в участък с дължина 34 метра.
Текущи дейности
В момента продължава отстраняването на съществуващия тротоарен блок, като специално внимание се обръща на запазването на комуникационните кабели. Екипите подготвят компрометираните повърхности за торкретиране при опорите, като предстои полагането на завършващите панели за тротоарния блок.
От АПИ подчертават, че ремонтът се извършва без прекъсване на движението по моста. Работи се ежедневно през светлата част на денонощието, като движението се осъществява двупосочно в платното, където не се извършват ремонтни дейности.
"Призоваваме шофьорите да спазват въведеното ограничение на скоростта до 20 километра в час, както и параметрите за допустимост на преминаващите превозни средства", апелират от АПИ. Агенцията предупреждава, че извънгабаритните автомобили могат да причинят щети по ремонтирания участък и да наложат допълнителни, непредвидени дейности.
Актуална информация за ремонтните дейности може да бъде намерена в специалната секция "Информация за ремонта на Дунав мост" на интернет страницата на Агенция "Пътна инфраструктура".
